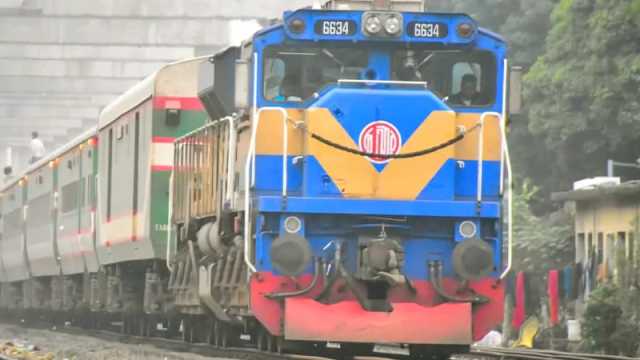

দেশের দীর্ঘতম যমুনা রেলসেতুতে চলল প্রথম যাত্রীবাহী ট্রেন। রাজশাহী থেকে ছেড়ে আসা ঢাকাগামী সিল্কসিটি এক্সপ্রেস ট্রেনটি বুধবার বেলা ১১টা ১৮ মিনিটে রেলসেতুতে প্রবেশ করে। এর মধ্য দিয়ে যমুনা রেলসেতুতে শুরু হলো যাত্রীবাহী ট্রেন চলাচল। যাত্রী নিয়ে প্রথমবারের মতো বাণিজ্যিকভাবে যমুনা সেতু হয়ে পাড়ি দেয় ট্রেন। ফলে ঢাকার সঙ্গে উত্তরবঙ্গের নতুন রেল যোগাযোগ স্থাপিত হলো।

যমুনা রেল সেতু প্রকল্পের পরিচালক আল ফাত্তাহ মাসউদুর রহমান জানান, সেতুর দুটি লাইনের মধ্যে একটি লাইনে আজ বাণিজ্যিকভাবে ট্রেন চালু হলো। পর্যায়ক্রমে শিডিউল অনুযায়ী বাকি ট্রেনগুলো চলবে। ফলে বঙ্গবন্ধু সেতু দিয়ে আর ট্রেন চলবে না।

তিনি আরও জানান, রেলসেতুতে দুটি লাইন থাকলেও আজ একটি লাইন দিয়েই উভয়দিকে ট্রেন চলাচল করবে। কাল ঢাকা থেকে যেতে ডান পাশের লাইন, অর্থাৎ সেতুর উত্তর পাশের লাইনটি দিয়ে ট্রেন চলবে।

তিনি আরও বলেন, ৪ দশমিক ৮ কিলোমিটার দীর্ঘ যমুনা রেল সেতুতে দুটি লাইন থাকলেও প্রথমে একটি লাইন দিয়েই উভয় দিকে ট্রেন চলাচল করবে। ঢাকা থেকে যেতে ডান পাশের লাইন, অর্থাৎ সেতুর উত্তর পাশের লাইনটি দিয়ে ট্রেন চলবে। আপাতত একটি লাইনে উভয়দিকে ট্রেন চলবে। তবে আগামী ১৮ ফেব্রুয়ারি আনুষ্ঠানিক উদ্বোধন করা হবে। যোগাযোগ উপদেষ্টাসহ কর্মকর্তারা ওই অনুষ্ঠানে থাকবেন। ওই দিন থেকে দুই লাইনে ট্রেন চলাচল শুরু হবে।

১৯৯৮ সালে যমুনা নদীর ওপর নির্মিত সেতু চালু হওয়ার পরই ঢাকার সঙ্গে উত্তর-পশ্চিমাঞ্চলের রেল যোগাযোগ স্থাপিত হয়। তবে ২০০৮ সালে সেতুটিতে ফাটল দেখা দেওয়ায় ট্রেনের গতি কমিয়ে দেওয়া হয়।

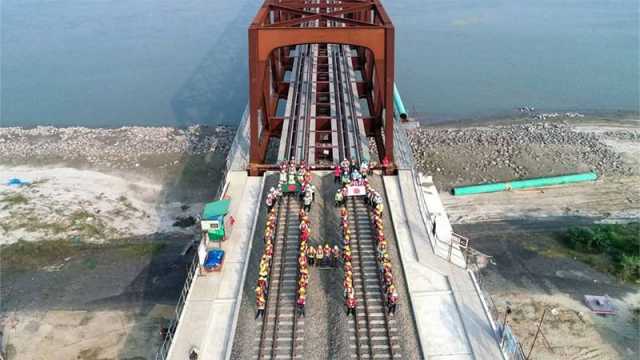

বর্তমানে প্রতিদিন প্রায় ৩৮টি ট্রেন ঘণ্টায় ২০ কিলোমিটার গতিতে সেতু পারাপার হচ্ছে। এ সমস্যা সমাধানে ২০২০ সালের ৩ মার্চ যমুনা নদীর উপর উজানে আলাদা রেল সেতু নির্মাণের উদ্যোগ নেওয়া হয়। বঙ্গবন্ধু বহুমুখী সেতুর সমান্তরালে ডুয়েলগেজ ডাবল ট্র্যাকের ৪ দশমিক ৮০ কিলোমিটার দীর্ঘ রেলসেতু নির্মাণের পরিকল্পনা অনুমোদন করে সরকার। ২০২০ সালের ২৯ নভেম্বর রেল সেতুটির নির্মাণকাজের ভিত্তিপ্রস্তর স্থাপন করেন তৎকালীন প্রধানমন্ত্রী শেখ হাসিনা। এরপর ২০২১ সালের মার্চে রেল সেতুর পিলার নির্মাণে পাইলিং কাজ শুরু হয়।

৯ হাজার ৭৩৪ কোটি ৭ লাখ টাকা ব্যয়ে ২০২০ সালের আগস্টে যমুনা নদীর ওপর সেতুটির নির্মাণকাজ শুরু হয়। পরে এ ব্যয় বেড়ে দাঁড়ায় ১৬ হাজার ৭৮০ কোটি ৯৬ লাখ টাকা। এরমধ্যে ১২ হাজার ১৪৯ কোটি ২ লাখ টাকা ঋণ দেয় জাপান ইন্টারন্যাশনাল কো-অপারেশন এজেন্সি (জাইকা)।

প্রকল্পটি ২০২৩ সালের ডিসেম্বরে শেষ হওয়ার কথা ছিল। কিন্তু পরে সময়সীমা বাড়িয়ে ২০২৪ সালের ডিসেম্বর করা হয়। এর আগে ২০১৬ সালের ৬ ডিসেম্বর প্রকল্পটির অনুমোদন দেয় জাতীয় অর্থনৈতিক পরিষদের নির্বাহী কমিটি (একনেক)। সেতুটির ঠিকাদার হিসেবে কাজ করছে জাপানি কোম্পানি ওটিজি ও আইএইচআই জয়েন্ট ভেঞ্চার।

১৯৯৮ সালে যমুনা নদীর ওপর অবস্থিত যমুনা বহুমুখী সেতু চালু হলে ঢাকার সঙ্গে উত্তর-পশ্চিমাঞ্চলের রেল ও সড়ক যোগাযোগ স্থাপিত হয়। তবে ২০০৮ সালে সেতুটিতে ফাটল দেখা দেওয়ায় কমিয়ে দেওয়া হয় ট্রেনের গতিসীমা। দুর্ভোগে পড়তে হয় ট্রেন যাত্রীদের। এই দুর্ভোগ এড়াতে সেতুটির ৩০০ মিটার অদূরে নির্মাণ করা হয়েছে দেশের দীর্ঘতম যমুনা সেতুর পূর্বের নামকরণ ছিল বঙ্গবন্ধু মুজিব রেলওয়ে সেতু। অন্তর্বর্তী সরকার দায়িত্ব নেওয়ার পর গত বছরের ডিসেম্বরে সেতুর নাম পাল্টে যমুনা রেলসেতু রাখা হয়।

.
